     一、鐵路地界樁預制
     1、鐵路地界樁長、寬、高分別為140mm、100mm、800mm。
     2、鐵路地界樁采用C20混凝土,鋼筋布置見設計圖,混凝土保護層為20mm。
     3、鐵路地界樁采用預制場集中預制,施工現場安裝預制件的施工方式。
     4、預制構件砼由預制廠攪拌站統一拌合,確保混凝土質量滿足要求
     5、模具由廠家按圖紙?zhí)峁┑淖銐騽偠鹊乃芰夏>撸耗>甙惭b前必須涂刷脫模劑,拆模后的模具要及時清理,并分類堆故整齊。
     6、所采購鋼筋等原材料必須符合國家標準要求;嚴格按照圖紙要求布置鋼筋。
     7、砼灌注過程中,應嚴格控制砼的等待時間,嚴禁出現砼澆筑前初凝現象。每塊預制件澆筑必須一次性澆筑完成。
     8、砼振搗采用平板式振搗設備,振搗時間不宜太長,控制在3-4min為宜?,F(xiàn)場振搗(動)作業時應安排有經驗有責任心的技術人員旁站,嚴禁漏 振現象。初次預制件應對各道工序嚴加控制并總結經驗,確定混凝土振動及 拆模時間。

     9.鐵路地界標(樁)為白色,陰文及路徽為黑色。

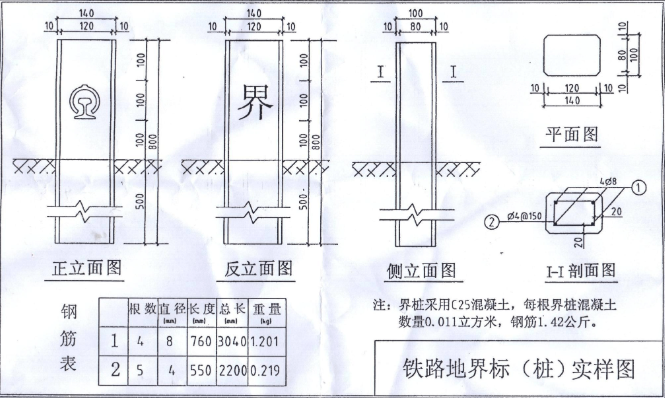

     二、鐵路地界樁設計效果圖
     三、鐵路地界樁埋設基本要求
     1、標志標樁按照征地紅線安裝,安裝施工前應進行現場調查.做好測量放線、清表以及與地方的溝通協調工作。
     2、現場安裝施工在預制廠開始預制構件一個月后方可進行。鋼筋混凝土預制件出場時,混凝土強度不得低于設計強度的80%運輸中應有保護措施,于其間夾草席、稻草、鋸末或其它緩沖防震材料,以防碰傷。豎向堆碼層數不超過5層,高度不超過600nun。
     3、鐵路用地界標(樁)埋設要求:
     ①地界標埋設直線地段不得大于50m,曲線地段不得大于40m,可根據現場實際 情況進行調整。但變化點處必須進行埋設。
     ②本標志正面為陰文路徽,背面為陰文“界”字。背面向線路外側,即 寫有“界”字的一側。
     ③地界標埋設應根據《紅線征地圖》由測量人員進行放點埋設。
     ④地界標埋設前,應事先挖好“長34cmX寬30cmX深50cm”的矩形基坑。
     ⑤地界樁埋設時將地界樁放于基坑中間位置,采用垂球或標度尺調整地界樁垂直度,確保地界樁與地面垂直,然后采用C10混凝土維護加固!
